运城万荣县基坑降水采用轻型井点降水施工工艺

分类:运城万荣县公司新闻 发布时间:2024-03-20 136389次浏览

                 1.轻型井点降水方案总体技术思路

场地内对管沟施工有影响的地下水类型属孔隙潜水,含水层为粉质土,地下水位埋深在2.2米左右,水位降深至基底垫层以下0.8米左右,水位变幅达0.40.8米。

       根据该场地地下土层、粉质土层透水性差的性质和深度并减少降水成本,拟选用真空泵强大的自吸力量抽取粉质土层水分,提高施工效率,用自动控制轻型井点降水系统降水,达到阻截管沟外围地下水流入管沟的目的,从而满足管沟基础施工对降水的要求。

                           2.降水设备

1、井点设备的选择:

2、井点管:选用直径DN32的PVC管,每根井点管配备一个DN32球型阀,长度3.0m,管下端配有滤管和管尖。

3、连接管:选用内径DN32的高压钢丝透明塑料管与集水总管连接。

4集水管: 选用直径DN75的PVC管分节连接每节长4米,每隔1.5米设一个连接井点管的接头。

5、选用真空泵:7.5KW

                        3.降水施工工艺

1、施工顺序:测量放线→表皮第一层开挖→挖井点→沟槽冲孔→下设吸水井点管→灌填粗砂滤料→铺设集水管→连接集水管与井→安装抽水设备→试抽→正式抽水→第二次开挖→基础施工→撤离井管

2、根据施工图纸,向外扩1.8~2.2m定出降水井点布置线。

3、利用7.5KW高压水泵,经过软管与一根特制的Φ40钢管相连,钢管端部设有喷水孔,由两名操作工人手持钢管在集水管位置上下抽动,直至成孔,成孔深度一般比滤管深度0.5m,冲孔时注意冲水管垂直插入水中,并做左右上下摆动,成孔后立即拔出Φ40冲水管,插入井点管,以防坍塌,集水管放入完成后,向孔内灌入少量粗砂,保证流水畅通。

  每根井点管埋设完成后应检查其渗水性能,检查方法为,在正常情况下,井点口应有地下水向外冒出;否则从井点管口向管内灌清水,看管内水下渗情况,如果下渗越快,说明该管质量优良。

  4、然后铺设DN75集水PVC管,集水管与井点水管之间的连接采用长1.2m,内径为DN32的高压钢丝透明塑料管连接,两头用铁丝拧紧,外涂抹黄泥,以防漏气,最后连接真空水泵进行试抽。试抽的主要目的是检查接头的质量,井点的出水状况,真空泵的运转情况,如发现漏水、漏气现象,应及时进行加固或采用黄泥封堵处理,因为漏气会影响整套系统的正常工作,影响整体的降水效果。

井点降水在使用时,要求不间断的连续抽水,真空泵旁侧必须配有备用发电机,一但停电,立即要进行恢复,否则可能造成基坑大面积坍塌,井点降水的正常规律是“先大后小,先混后清”否则应立即检查纠正,在降水过程中,要派专人观测水的流量,对井点系统的维护观察。

5、在水降至一定深度时候为了确保降水的深度,先开挖一小坑,观测降水深度,后进行基础施工。

6、在基础施工完毕后撤离降水井设施。

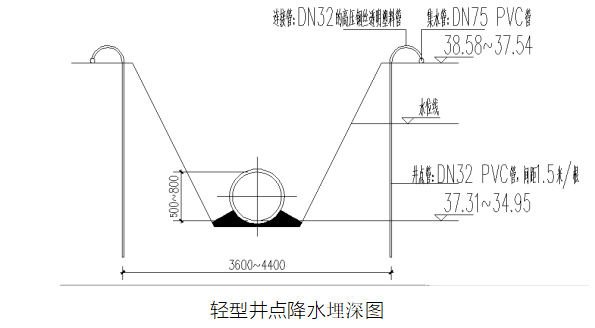

基坑降水采用轻型井点降水施工工艺

4.施工技术措施及质量保证措施

1、在冲水管冲井点孔之前,由挖掘机现行开挖埋设井点管的沟槽,挖土深度以挖至地表面以下-0.5至-1.0米为准,将路面下井点管放入承压管内,以便维修,将支管与主管的连接处做检查点。

2、为确保场地内的大气降水不回灌到地表以下,用150PVC管将集水总管经过沉淀池引致就近的市政排水井内。

3、井点降水设备进场,在埋设井点之前,必须仔细检查井点管及集水总管, 发现损坏及时更换,保证滤网完好。井点管埋设之前,用布头或麻丝堵住管口,以免埋设时杂物调入管内。

4、井孔冲成后应立即拔出冲管插入井点管,并在井点管与孔之间填砂滤层以防孔壁坍塌。

5、每根井点管埋设后应及时检验渗水性能。向管内灌水时能很快下渗方为合格。

6、布设集水总管之前,必须对集水总管进行清洗,并对其它部位进行检查清洗。井点管与集水总管之间用高压钢丝橡胶软管连接,确保其密闭性。

7、系统安装完毕后必须及时试抽,全面检查管路接头质量,井点出水情况和抽水机运行情况,配电装置和系统报警等是否功能正常,如发现漏气、死井及控制无启动,应立即处理。

8、试抽合格后,井点孔口到地面以下2米的深度范围内用粘性土填塞严密,以防漏气。

9、开始抽水后一般不应停抽,时抽时停滤网易堵塞。

10、为确保水位降至设计标高,在每个降水机组均设一个水位监测孔,派人值班发现情况及时上报。

11、井点降水施工应派人员24小时值班检查,定时观测流量及水位降低情况,并做好《轻型井点降水记录》,施工人员要做好《井点降水施工记录》等降水资料收集整理。

12、表层土渗水性较强,抽出的水又迅速返回井内,做好地表水排水系统,防止雨水倒灌。

13、由于降水时间较长应准备备用发电机一台,若遇停电及时用发电机组供电抽水,保证基坑降水效果达到设计要求。

                  5.地面防渗措施

1、严格控制基坑四周的用水点。

2、基坑四周修筑排水沟或管,防止人工或雨水流入坑内。

3、妥善处理各种管道渗漏水。

                   6.现场安全防范措施

1、坚持电气专业人员持证上岗,非电气专业人员不准进行任何电气部件的更换或维修。

2、建立对现场临电的检查制度,每周必须对现场临电做一次定期检查,并做好有关记录。

3、设备安装后(线路敷设后),必须进行绝缘摇测,然后每一个星期对重要设备、线路做一次绝缘摇测,要求雨后增加一次测试,并做好记录。

4、对于主要设备的漏电保护器必须进行定期检测,每周检查一次,对于性能达不到要求的漏电保护器,进行更换,并做好更换记录。雨后增加一次测试,并做好记录。

5、每天对现场临电进行巡视、维修,并建立巡视、维修工作记录。

6、检查、维修配电箱、开关箱时,必须将其前一级相应的电源开关分闸断电,并悬挂停电标志牌,严禁带电作业。

                                      7.注意事项

  1、土方挖掘运输车道不设置井点,这不影响整体降水效果。

  2、在正式开工前,由电工及时办理用电手续,保证在抽水期间不停电。抽水应连续进行,特别是开始抽水阶段,时停时抽,会导致井点管的滤网阻塞。同时由于中途长时间停止抽水,造成地下水位上升,会引起土方边坡塌方等事故。

  3、轻型井点降水应经常进行检查,其出水规律应“先大后小,先浑后清”。若出现异常情况,应及时进行检查。

  4、在抽水过程中,应经常检查和调节离心泵的出水阀门以控制流水量,当地下水位降到所要求的水位后,要减少出水阀门的出水量,尽量使抽吸与排水保持均匀,达到细水长流。

  5、真空度是轻型井点降水能否顺利进行降水的主要技术指数,现场设专人经常观测若抽水过程中发现真空度不足,应立即检查整个抽水系统有无漏气环节,并应及时排除。

  6、在抽水过程中,特别是开始抽水时,应检查有无井点管淤塞的死井,可经过管内水流声、管子表面是否潮湿等方法进行检查。如“死井”数量超过10%,则严重影响降水效果,应及时采取措施,采用高压水重复冲洗处理。

  7、在打井点之前应勘测现场,采用洛阳铲凿孔,若发现场内有旧基础、隐性墓地等应及早上报。

  8、如粘土层较厚,沉管速度会较慢,如超过常规沉管时间时,可增大水泵压力,但不要超过1.5MPa。

  9、主干管流水坡度流向水泵方向。

  10、基坑周围上部应挖好水沟,防止雨水流入基坑。

  11、井点位置应距坑边1~1.5m,以防止井点设置影响坑边土坡的稳定性。水泵抽出的水应按施工方案设置的明沟排出,离基坑越远越好,以防止渗下回流,影响降水效果。
